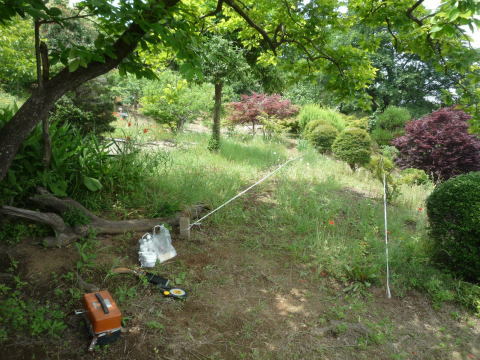

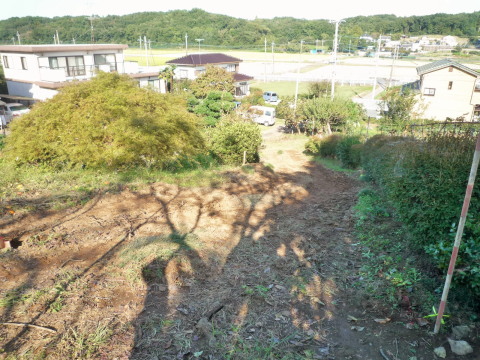

■平成28年5月31日(火) 現地調査〜敷地は丘の上の高台に位置しています
■平成29年8月19日(土) 開発許可看板設置
市街化調整区域の農地であるため、測量→農地転用→開発許可→適合証明→建築確認の申請手続きを行います

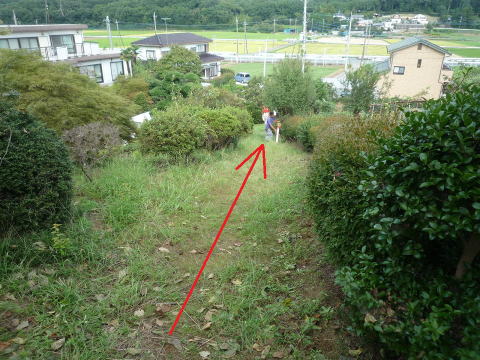

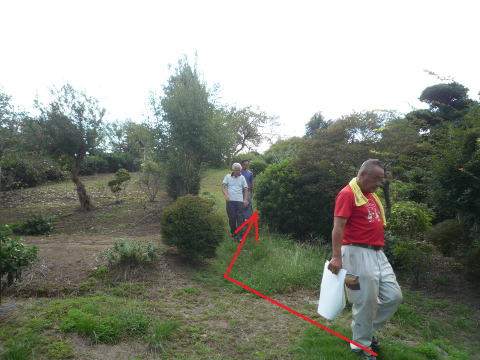

■平成29年9月14日(木) 道路工事打合せ

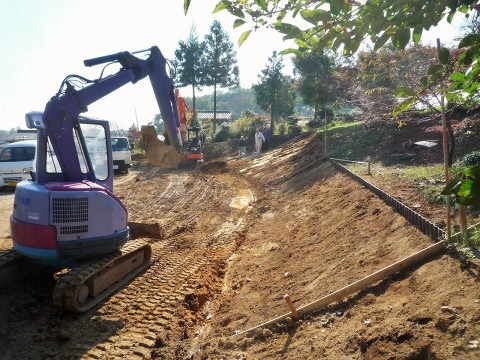

敷地に至る現在の町道(赤矢印)は人がやっと通れる状況でしかないため車が通れるように道幅を拡げて舗装を行います

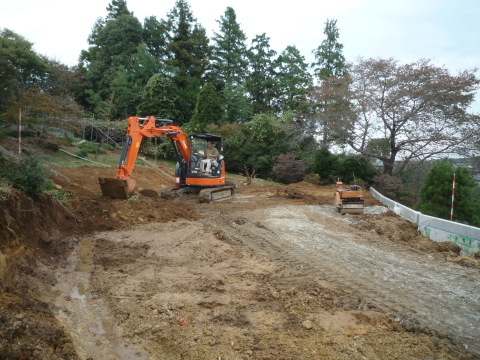

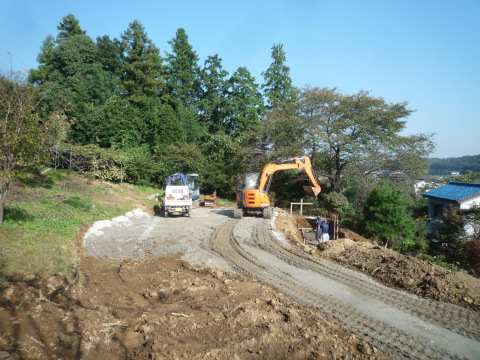

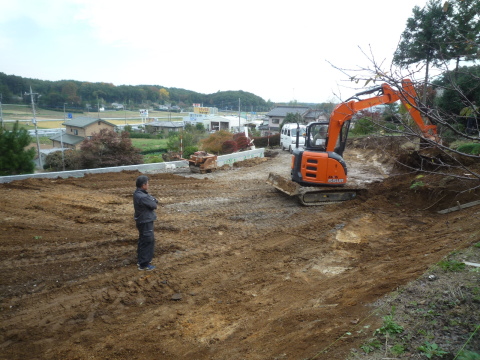

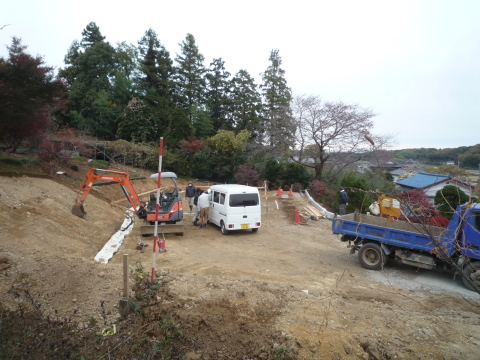

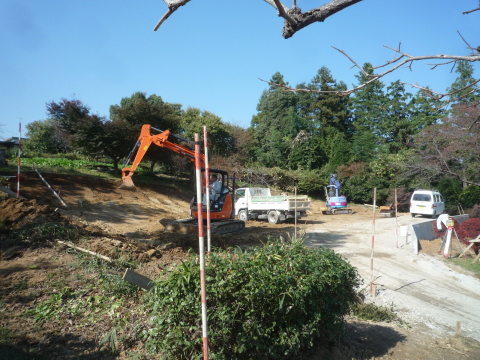

■平成29年9月30日(土) 道路工事・敷地造成工事

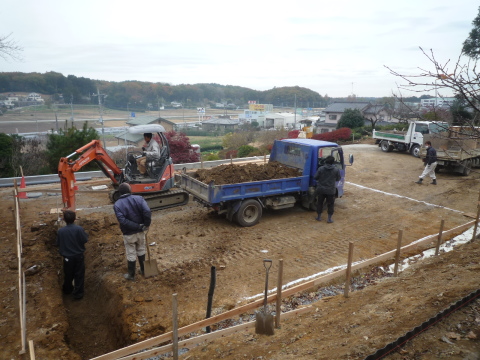

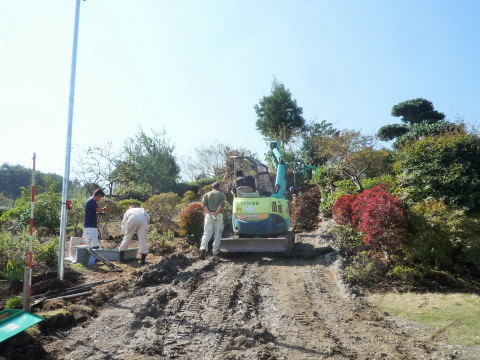

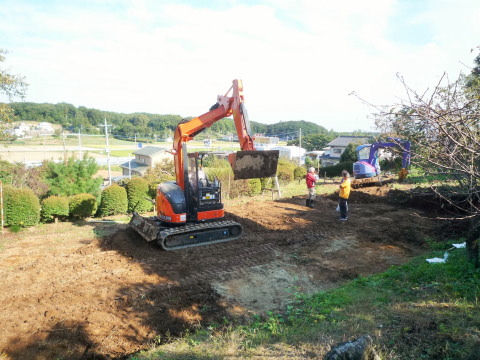

敷地に通ずる道路を拡幅します。敷地においては切土、盛土、擁壁により造成します
■平成29年10月10日(火) 敷地造成・擁壁工事

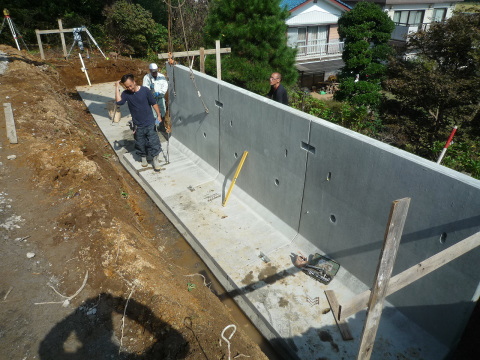

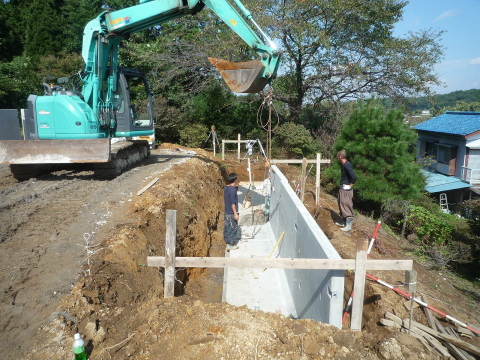

敷地は山側を切土、谷側を盛土、谷側にはPC擁壁を施工します。
■平成29年10月18日(水) 敷地造成・擁壁工事
法規手続き上は、斜面勾配が30度以下であるので構造擁壁ではなく任意の擁壁扱いとなります
■平成29年10月27日(水) 水道本管・電柱工事
敷地造成擁壁工事と合せ、敷地に接する道路内の水道本管工事、電線を敷地へ導くための電柱設置工事です
■平成29年11月1日(水) PC擁壁の設置完了
建物位置付近は平らに均し、山側斜面は30度の法面に整地します
■平成29年11月7日(火) 法面整地
斜面勾配が30度を超えると崖条例に関わるので30度以下で整地します

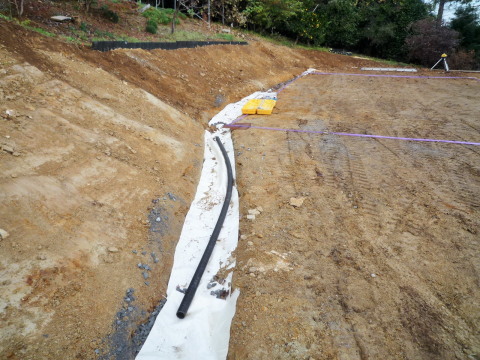

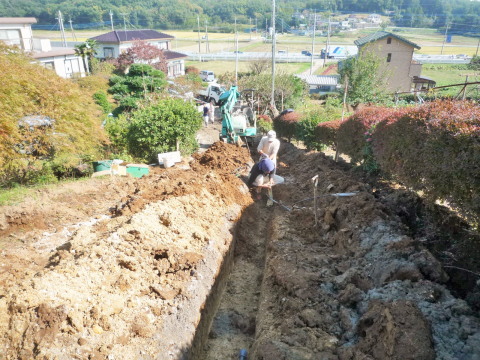

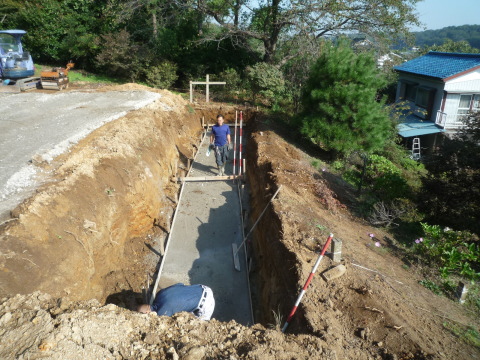

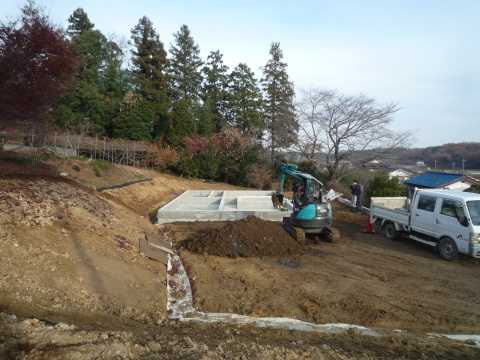

■平成29年11月15日(水) 排水
法面の下に湧水用の排水管を施工/合併浄化槽及び蒸発散トレンチの掘削を開始

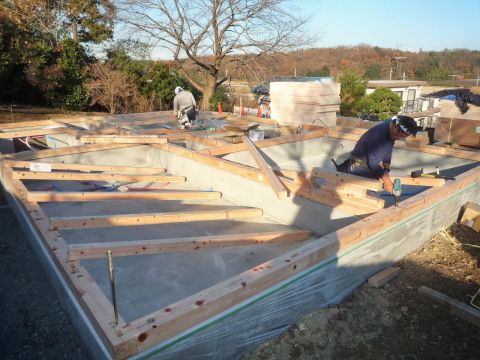

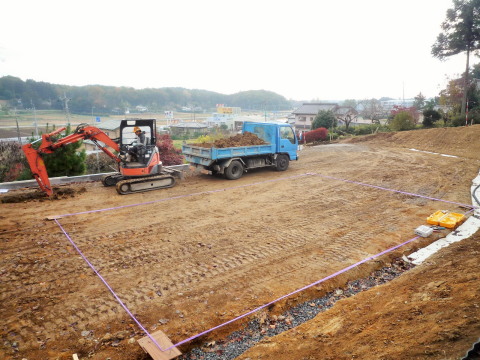

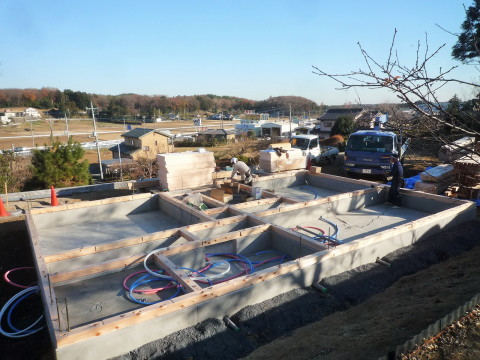

■平成29年11月20日(月) 基礎工事開始

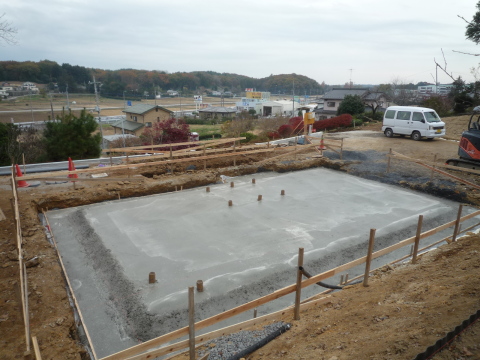

基礎はべた基礎です

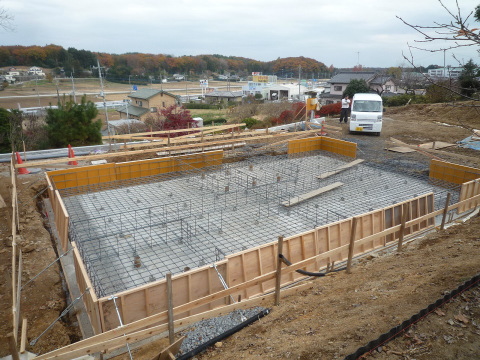

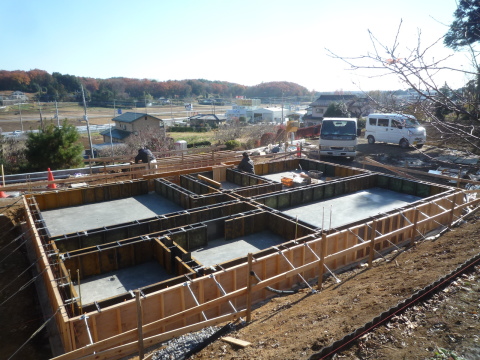

■平成29年11月22日(水) 基礎工事

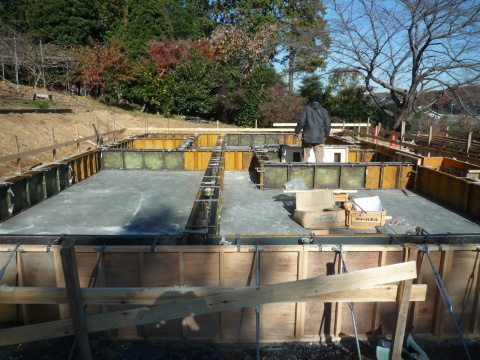

砕石転圧の後、全面に墨出しコンクリートを打設

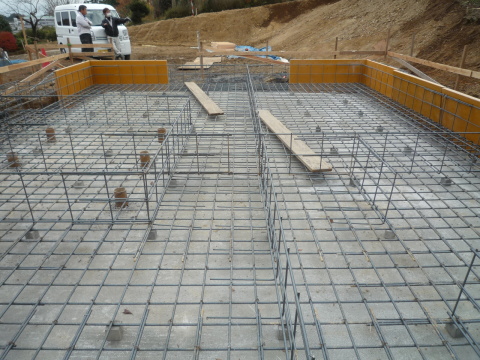

■平成29年11月27日(月) 基礎工事

配筋検査完了、この後型枠を建て込んでいきます
■平成29年12月2日(土) 基礎工事
型枠建込、アンカーボルトの埋込位置を確認します
■平成29年12月8日(金) 基礎工事

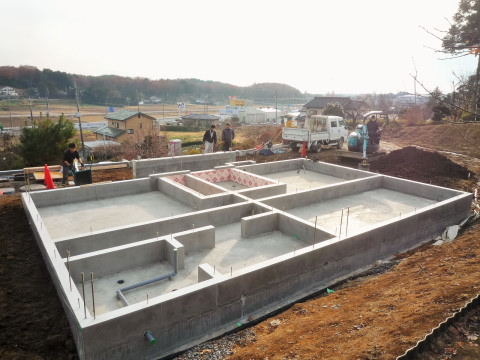

基礎が完成 これより玄関、外回りの土間コンクリートの施工
■平成29年12月11日(月) 土台敷込
土台桧120角・大引桧90角・土台下通気金物ダイカラット

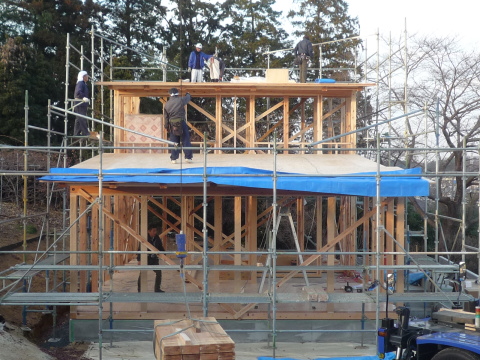

■平成29年12月16日(土) 上棟
風も無く良い日和でした(登り梁工法/柱梁は全て県産杉材)

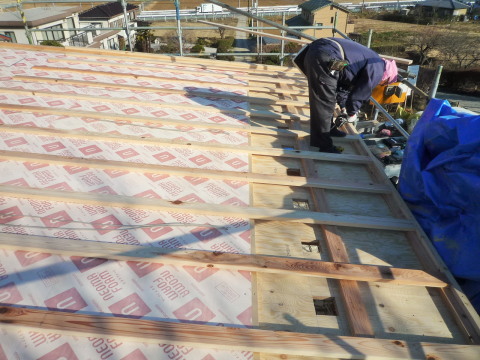

■平成29年12月20日(水) 屋根下地
屋根下地の構成は1階2階共に
野地合板28mm・断熱材ネオマフォーム40mm・通気層30mm・杉野地板12mm・吸音材ビルボード9mm、防水シート

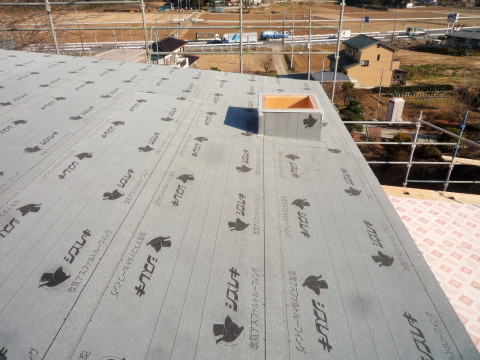

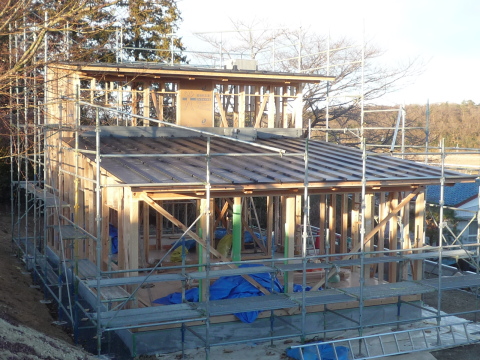

■平成29年12月27日(水) 屋根板金工事
屋根仕上は1階2階共にSGL鋼板瓦棒葺、軒天井から屋根裏通気を取ります

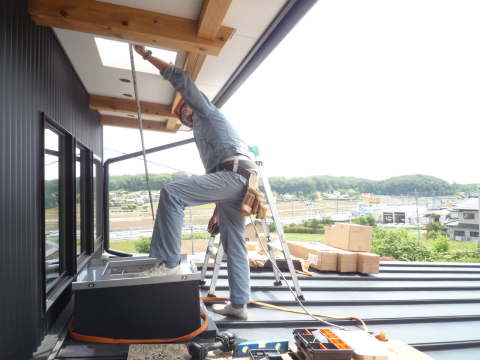

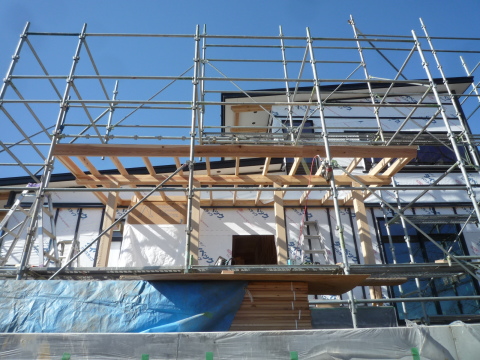

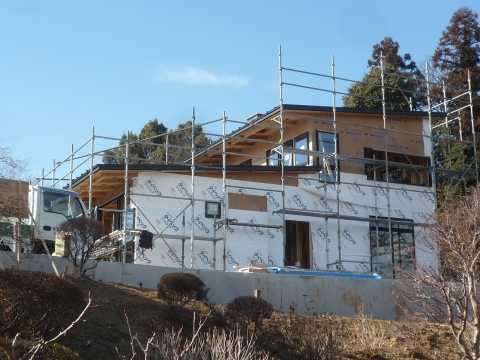

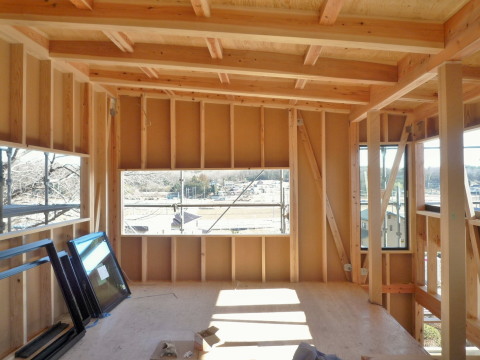

■平成30年1月10日(水) 木工事

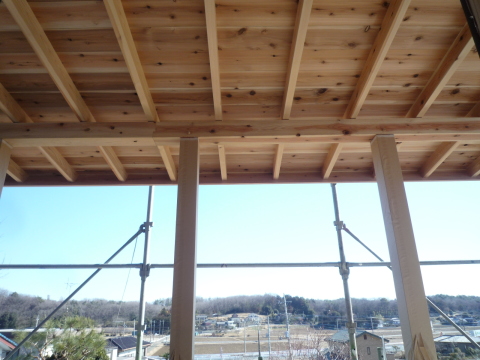

1階リビング南面は開放的な全面開口 2階広間東面は見晴らしの良い眺めの開口

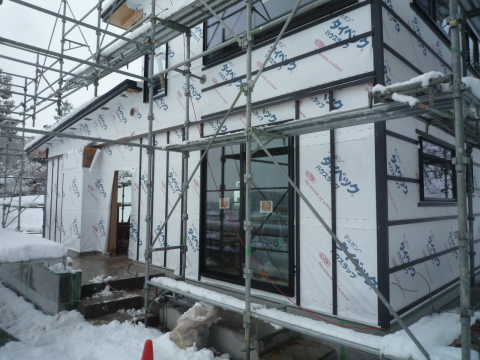

■平成30年1月15日(月) 木工事

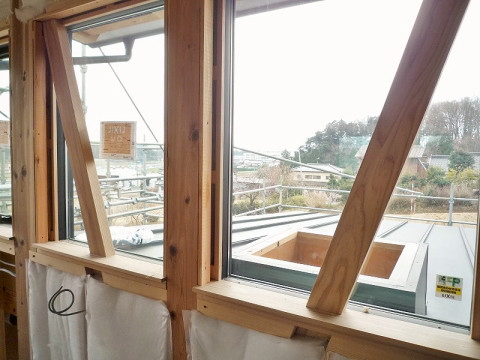

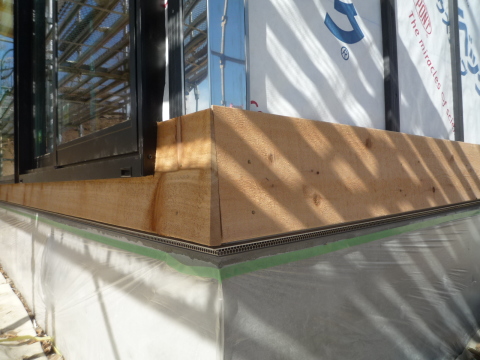

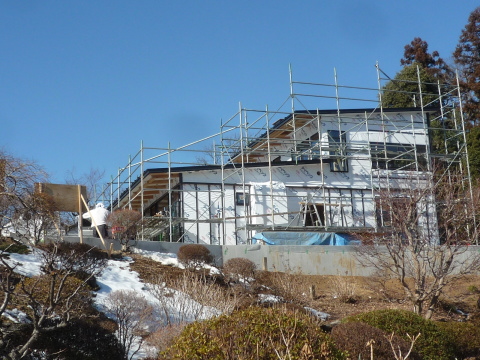

外壁下地 耐力防火面材ダイライト張→アルミサッシ取付→防水紙タイベック張
■平成30年1月23日(火) 木工事

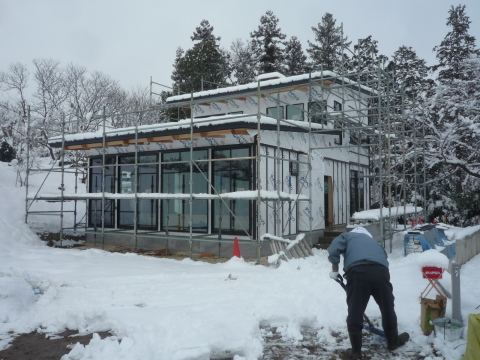

雪景色になりました。。
外壁廻りの縦胴縁は米杉南京下見板張りの下地、横胴縁はSGL鋼板張りの下地となります
■平成30年1月30日(火) 木工事

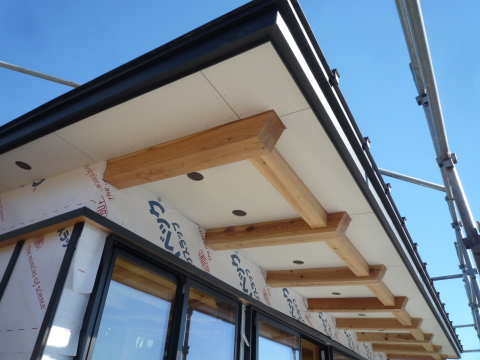

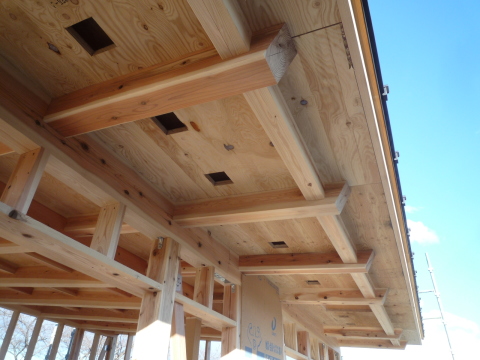

軒天井ケイカル板張り〜丸い穴は屋根裏通気口で網が入っています

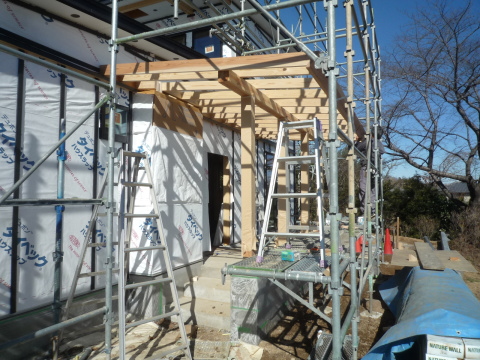

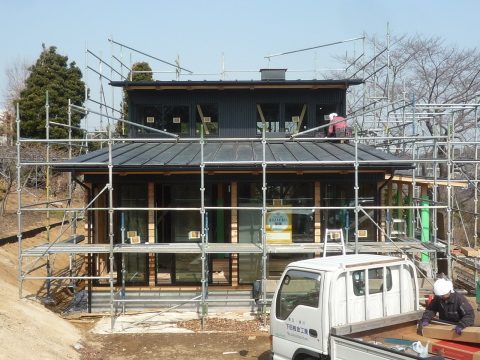

■平成30年2月7日(水) 玄関ポーチ下屋
玄関ポーチ軒天井は杉化粧垂木に杉化粧野地板の仕上げになります
玄関ポーチには1週間位の薪を置くスペースも出来ます

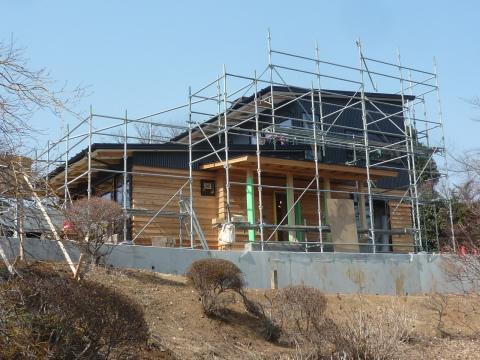

■平成30年2月13日(火) 玄関ポーチ下屋・外壁
玄関ポーチ軒天井仕上り&ポーチからの見晴らし

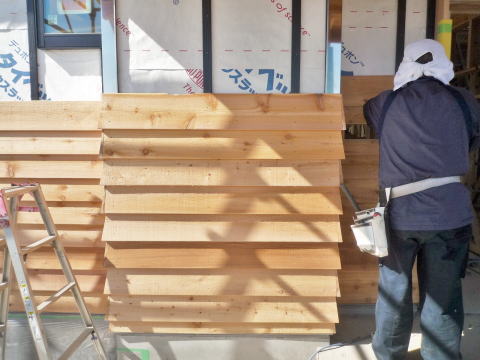

外壁米杉南京下見板張り始め〜出隅入隅の納まりは捨水切を入れて遣り違いに

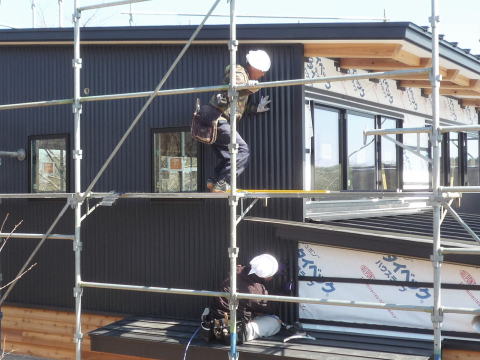

■平成30年2月20日(火) 外壁仕上
SGL鋼板中波板張りと米杉南京下見板張り
■平成30年2月24日(土) 外壁仕上
完了です

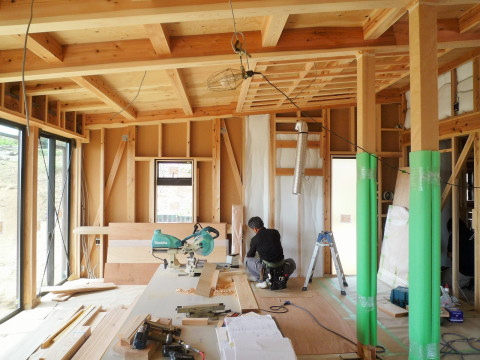

■平成30年3月6日(火) 木工事 1階 2階
床の杉縁甲板(節材15厚)を張っています
■平成30年3月13日(火) 木工事

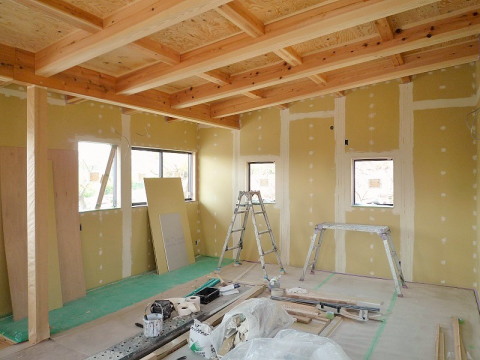

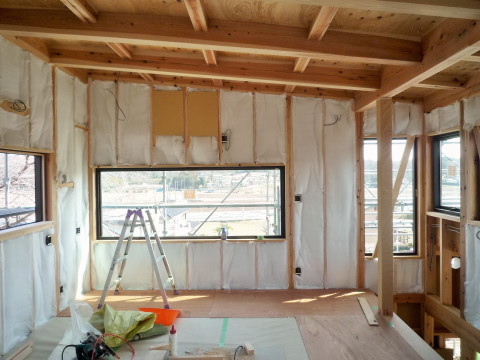

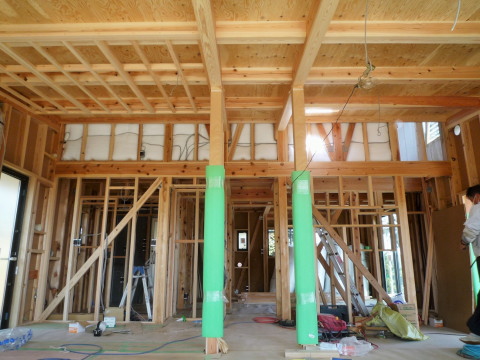

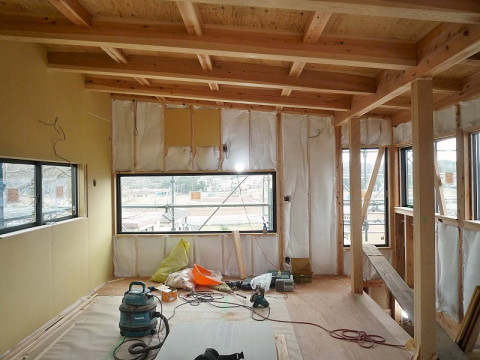

1階〜壁内配線配管が完了 2階〜断熱材(パーフェクトバリア)充填が完了
■平成30年3月19日(月) 木工事

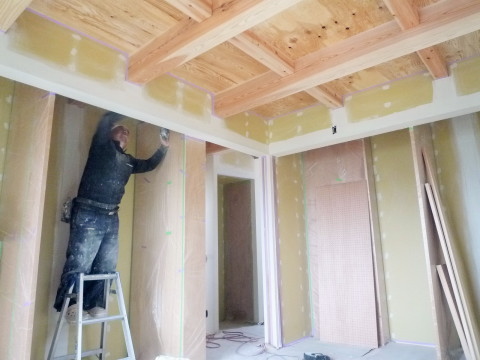

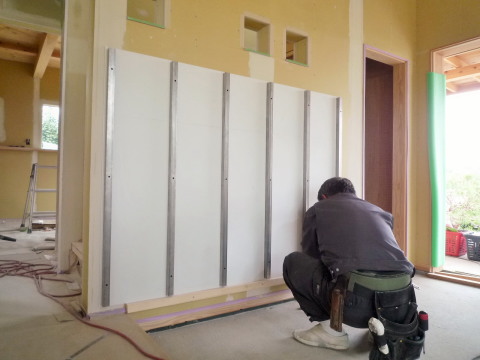

2階の壁石膏ボード張りと窓廻りの造作工事が進んでいます

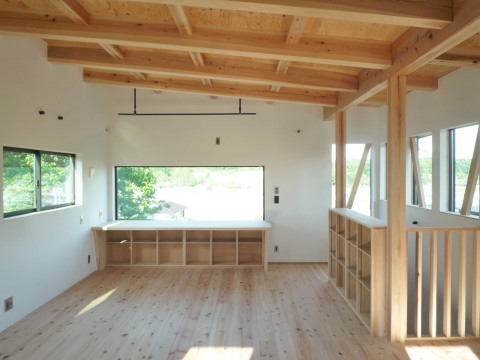

石膏ボードはテーパーエッジタイプで塗装仕上げになります
■平成30年3月27日(火) 木工事

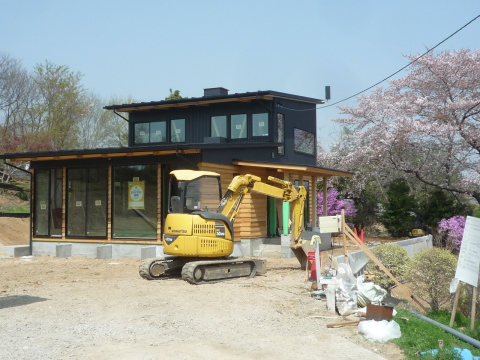

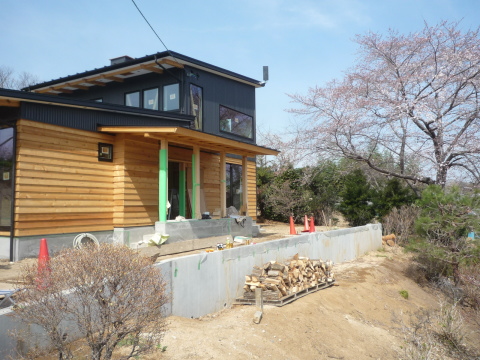

2階が終わり1階の工事に進んでいます 施主Kさんの薪集めも進んでいます 隣の桜が開花しました

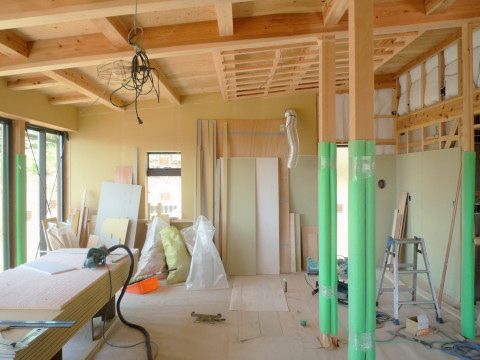

■平成30年4月4日(水) 内装工事・外廻り
木工事と並行して、2階内装は塗装下地、外廻りでは雨水浸透トレンチ等設備工事が入っています
■平成30年4月10日(火) 内装工事・外廻り
1階木工事と基礎墨モルタル塗の様子
■平成30年4月17日(火) 内装工事・外廻り
玄関室内土間の薪ストーブ背面二重遮熱壁施工 外構地均しと道路工事
■平成30年4月24日(火) 内装・建具
塗装工事は下地のパテ処理が続きます 〜壁=EP塗仕上、天井=構造材あらわし無塗装
建具工事は採寸を行っています 〜建具仕上=ラワン合板無塗装
■平成30年5月1日(火) 内装・建具・設備

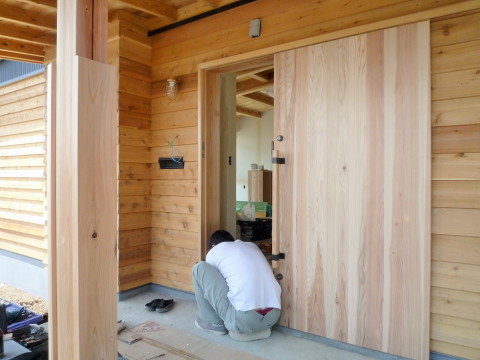

玄関引戸〜建具本体は杉Jパネル1枚モノを使っています

キッチン回り〜壁タイル、システムキッチン、対面カウンター家具が収まりました

■平成30年5月11日(金) クリーニング完了
この後は建具工事と薪ストーブ工事で完成になります

■平成30年5月15日(火) 外廻り

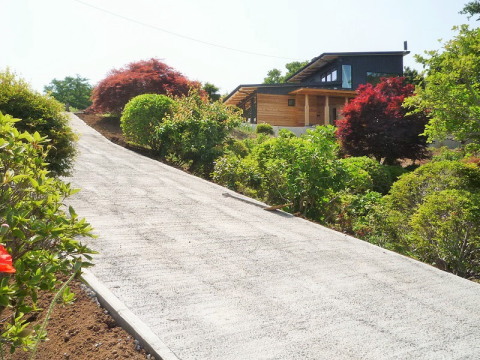

敷地へ通じる道路のコンクリート舗装が仕上りました
道路の勾配は12.5度、普通車でなんとか上れる勾配です
■平成30年5月25日(金) 薪ストーブ設置(ハンターストーブ社ヘラルド8)
土間に薪ストーブ〜薪の搬入、薪や灰の処理に便利です
内装仕上〜告示225号による緩和措置を利用しています
以上で全ての工事が完了です
***完成写真準備中***
